مقاومت مشخصه بتن (f’c) یکی از کلیدیترین پارامترهای طراحی و اجرای سازههای بتنی است. بااینحال، در بسیاری از پروژههای ساختمانی ایران، نتایج آزمایشهای ۲۸ روزه مقاومت فشاری بتن، پایینتر از مقدار پیشبینیشده در نقشههای اجرایی ظاهر میشود. این مسئله نهتنها زمان و هزینه پروژه را افزایش میدهد، بلکه میتواند به بحرانهای فنی و حقوقی جدی بین کارفرما، پیمانکار و ناظر منجر شود.
هدف این مقاله، ارائه یک راهنمای کاربردی، دقیق و مبتنی بر استانداردهای معتبر بینالمللی و شرایط اجرایی رایج در ایران است. در این نوشتار، ابتدا مفهوم مقاومت مشخصه و اهمیت آن مرور میشود، سپس شش دلیل اصلی نرسیدن بتن به این مقاومت با ذکر مصادیق کارگاهی تحلیل میگردد و در پایان، وظایف هر یک از نقشهای پروژه و اقدامات فوری برای مدیریت این وضعیت ارائه خواهد شد.
مقاومت مشخصه بتن چیست و چرا مهم است؟
مقاومت مشخصه (Characteristic Strength) که با نماد f’c نمایش داده میشود، مقداری است که بر اساس استاندارد ACI 318، حداقل ۹۵ درصد نمونههای بتن باید در سن ۲۸ روزگی به آن دست یابند. به عبارت دیگر، اگر از یک پروژه ۲۰ نمونه برداشته شود، انتظار میرود حداقل ۱۹ نمونه به مقاومت تعیینشده برسند.
اهمیت این پارامتر در طراحی سازه: تمام محاسبات سازهای بر اساس همین عدد انجام میشود. کاهش مقاومت بتن به معنای کاهش ظرفیت باربری ستونها، تیرها و دالهاست. در شرایط زلزله، این کاهش میتواند تفاوت بین یک سازه ایمن و یک سازه آسیبپذیر باشد.
نکته مهم برای پروژههای ایران: در بسیاری از پروژههای داخلی، مقاومت مشخصه بین ۲۰ تا ۳۵ مگاپاسکال متغیر است. بااینحال، آنچه در عمل مشاهده میشود، فاصله قابلتوجه بین مقاومت طراحی و مقاومت بهدستآمده در کارگاه است. این شکاف عمدتاً ناشی از تفاوت بین شرایط ایدهآل آزمایشگاهی و شرایط واقعی اجرا در سایت است.
شش دلیل اصلی نرسیدن بتن به مقاومت مشخصه
۲.۱. نسبت آب به سیمان بالا (w/c)
توضیح علمی: رابطه بین نسبت آب به سیمان و مقاومت بتن اولین بار توسط داف آبرامز (Duff Abrams) در سال ۱۹۱۸ فرموله شد. طبق قانون آبرامز، مقاومت بتن با کاهش نسبت آب به سیمان افزایش مییابد. این رابطه تقریباً خطی است: به ازای هر ۰.۰۵ افزایش در نسبت w/c، مقاومت فشاری بتن حدود ۵ تا ۷ مگاپاسکال کاهش مییابد.
شرایط در ایران: در کارگاههای ایرانی، رایجترین دلیل افزایش w/c، اضافه کردن آب توسط کارگران برای افزایش روانی بتن و سهولت در جابجایی است. این کار بهویژه در روزهای گرم تابستان یا زمانی که بتن دیر به کارگاه میرسد، بیشتر مشاهده میشود.
راهکارهای کاهش نسبت آب به سیمان
استفاده از فوقروانکننده (Superplasticizer) به جای آب اضافی برای افزایش اسلامپ
کنترل دقیق اسلامپ در بدو ورود بتن به کارگاه و ممنوعیت کامل اضافه کردن آب پس از خروج از میکسر
آموزش کارگران درباره تأثیر مخرب آب اضافی بر مقاومت نهایی
۲.۲. کیفیت پایین مصالح
توضیح علمی: سنگدانهها حدود ۶۰ تا ۷۵ درصد حجم بتن را تشکیل میدهند. کیفیت آنها تأثیر مستقیم بر مقاومت نهایی دارد. استاندارد ASTM C33 حداکثر میزان مجاز مواد مضر در سنگدانه را ۳ درصد وزن کل تعیین کرده است.
شرایط در ایران: یکی از مشکلات رایج در پروژههای داخلی، استفاده از ماسه و شن با درصد بالای گل و لای است. ماسههای استخراجشده از بستر رودخانهها در برخی مناطق ایران، گاه تا ۸ درصد مواد ریزدانه آلوده دارند. این مواد باعث تضعیف پیوند بین خمیر سیمان و سنگدانه میشوند.
روشهای بهبود کیفیت مصالح
انجام آزمایش شستشوی ماسه (Sand Equivalent Test) قبل از شروع پروژه
خرید مصالح از معادن معتبر با سابقه تأمین پروژههای مشابه
دپوی مصالح در محل خشک و دور از آلودگی خاک و گردوغبار
۲.۳. اختلاط غیراصولی
توضیح علمی: اختلاط ناکافی یا بیش ازحد هر دو مضر هستند. طبق ACI 304R، مدت زمان اختلاط در میکسرهای ثابت باید بین ۱.۵ تا ۲ دقیقه پس از اضافه شدن تمام مواد باشد. اختلاط ناکافی باعث توزیع غیریکنواخت سیمان و آب میشود و اختلاط بیش ازحد باعث تبخیر آب و کاهش کارایی بتن میگردد.
شرایط در ایران: در برخی بچپلنتهای داخلی، زمان اختلاط به دلیل فشار تولید کاهش مییابد. همچنین در میکسرهای با ظرفیت بالا، توزیع یکنواخت مواد دشوارتر است.
راهکارهای بهبود کیفیت اختلاط بتن
نظارت بر زمان اختلاط در بچپلنت
انجام آزمایش اسلامپ و مقاومت برای اولین بچ هر روز
بررسی یکنواختی بتن در تخلیه میکسر
۲.۴. عملآوری ضعیف (Curing)
توضیح علمی: هیدراتاسیون سیمان یک واکنش شیمیایی است که به آب و دمای مناسب نیاز دارد. طبق ACI 308R، دمای بتن در طول عملآوری نباید از ۱۰ درجه سانتیگراد پایینتر و از ۳۲ درجه بالاتر رود. عملآوری ناقص میتواند تا ۳۰ درصد از مقاومت نهایی بتن بکاهد.
شرایط در ایران: در پروژههای داخلی، عملآوری اغلب به پاشیدن آب محدود میشود و در بسیاری موارد، این کار نیز بهطور منظم انجام نمیگیرد. در تابستان، تبخیر سریع آب از سطح بتن باعث ترکهای جمعشدگی پلاستیک میشود و در زمستان، یخزدگی بتن فرآیند هیدراتاسیون را متوقف میکند.
روشهای صحیح عملآوری بتن
استفاده از گونی مرطوب یا پوشش پلاستیکی بلافاصله پس از گیرش اولیه
استفاده از مواد عملآورنده (Curing Compound) برای سطوح قائم
برنامهریزی برای عملآوری حداقل ۷ روزه برای بتنهای معمولی و ۱۴ روزه برای بتنهای پرمقاومت
۲.۵. ویبره و تراکم ناکافی
توضیح علمی: وجود حفرههای هوا در بتن، مقاومت را بهشدت کاهش میدهد. هر ۱ درصد افزایش در تخلخل، حدود ۵ درصد افت مقاومت ایجاد میکند. طبق ACI 309R، فاصله بین نقاط ویبره نباید از ۵۰ سانتیمتر تجاوز کند و مدت زمان ویبره در هر نقطه بین ۵ تا ۱۵ ثانیه است.
شرایط در ایران: در بسیاری از کارگاهها، ویبره بهصورت سطحی و بدون رعایت الگوی مشخص انجام میشود. نقاط کور مانند گوشههای قالب و نواحی با تراکم آرماتور بالا، اغلب ویبره نمیشوند.
تکنیکهای اصولی ویبرهزنی
تعیین الگوی ویبره قبل از بتنریزی
استفاده از ویبراتورهای با قطر مناسب برای تراکم آرماتور
آموزش کارگران درباره زمان و عمق صحیح ویبره
۲.۶. خطا در نمونهگیری و آزمایش
توضیح علمی: گاهی بتن از کیفیت مطلوب برخوردار است، اما نتایج آزمایش به دلیل خطا در نمونهگیری یا نگهداری نمونهها پایین گزارش میشود. استاندارد ASTM C31 شرایط ساخت و نگهداری نمونهها را مشخص کرده است: دمای ۲۳±۲ درجه سانتیگراد و رطوبت نسبی بالای ۹۵ درصد.
شرایط در ایران: نمونهها اغلب در محل کارگاه و در شرایط نامناسب نگهداری میشوند. قرار گرفتن نمونهها در معرض آفتاب مستقیم یا باد، رطوبت آنها را کاهش داده و مقاومت واقعی را کمتر از حد واقعی نشان میدهد.
راهکارهای استاندارد نمونهگیری و نگهداری
ساخت نمونهها توسط فرد آموزشدیده و مطابق استاندارد
نگهداری نمونهها در محل سایه و مرطوب تا زمان انتقال به آزمایشگاه
انتقال نمونهها به آزمایشگاه حداکثر تا ۴۸ ساعت پس از ساخت
۳. نشانههای بتن ضعیف در کارگاه (پیش از دریافت نتایج آزمایش)
پیش از دریافت نتایج آزمایشگاهی، میتوان از روی نشانههای ظاهری به کیفیت بتن پی برد:

۴.وظایف نقشهای مختلف در پروژه (پیمانکار، مجری، ناظر و مشاور)
وظایف و مسئولیتهای پیمانکار
پیمانکار مسئول اصلی تأمین بتن با کیفیت مطلوب است. وظایف کلیدی وی عبارتند از:
پیش از اجرا:
دریافت طرح اختلاط از آزمایشگاه معتبر و تطبیق آن با شرایط پروژه
انتخاب کارخانه تولید بتن (بچپلنت) با حداکثر ۹۰ دقیقه فاصله زمانی تا محل کارگاه جهت حفظ کیفیت بتن.
تأمین تجهیزات ویبره و عملآوری به تعداد کافی
حین اجرا:
ممنوعیت کامل اضافه کردن آب به بتن در کارگاه
کنترل اسلامپ و دمای بتن در هر کامیون
ثبت دقیق شرایط اجرا شامل دما، رطوبت و زمان بتنریزی
پس از اجرا:
نظارت بر عملآوری مستمر
نمونهگیری استاندارد و ارسال به آزمایشگاه
مسئولیتهای مجری در اجرای بتنریزی
مجری مسئول اجرای صحیح عملیات بتنریزی است. رایجترین خطاهای مجری :
عدم ویبره نقاط کور مانند گوشههای قالب و زیر آرماتورهای متراکم
شروع دیرهنگام عملآوری (باید بلافاصله پس از گیرش اولیه آغاز شود)
رها کردن بتن در هوای گرم بدون پوشش محافظ
راهکار:
استفاده از چکلیست روزانه بتنریزی و کنترل تمام آیتمها پیش از شروع کار.
نقش و وظایف ناظر پروژه
ناظر باید فراتر از بررسی نتایج آزمایش، بر فرآیند اجرا نظارت کند. موارد قابل کنترل توسط ناظر:
موارد قابل کنترل پیش از بتنریزی:
بررسی گواهی کیفیت مصالح
کنترل کالیبراسیون بچپلنت
بررسی شرایط آب و هوایی (دمای بالای ۴۰ یا زیر ۵ درجه سانتیگراد مجاز نیست)
موارد قابل کنترل حین بتنریزی
اندازهگیری اسلامپ و دمای بتن
نظارت بر روش ویبره و تراکم
ثبت تخلفات احتمالی در صورت مشاهده
مسئولیتهای مشاور در مدیریت خطاها
مشاور نقش تحلیل و تصمیمگیری نهایی را بر عهده دارد. وظایف مشاور در مواجهه با مقاومت پایین:
تحلیل نتایج آزمایش و تشخیص منبع خطا (اجرا یا آزمایشگاه)
تفکیک بین خطای اجرایی و خطای آزمایشگاهی
ارائه راهکار اصلاحی شامل پذیرش با جریمه، تقویت سازه یا تخریب و بازسازی
اقدامات فوری و پروتکلهای عملی هنگام مواجهه با مقاومت پایین بتن
گام اول: تایید و اعتبارسنجی نتایج آزمایشگاهی
پیش از هر تصمیمگیری، صحت نتایج آزمایش را بررسی کنید. آیا نمونهگیری استاندارد بوده؟ آیا نمونهها در شرایط مناسب نگهداری شدهاند؟ آیا آزمایشگاه دارای گواهی معتبر است؟
گام دوم: اجرای آزمایشهای تکمیلی (مخرب و غیرمخرب)
برای اطمینان از نتایج، آزمایشهای زیر توصیه میشود:
آزمایش چکش اشمیت (Schmidt Hammer) - روش غیرمخرب
یک روش غیرمخرب و سریع برای تخمین مقاومت سطحی بتن. این روش برای غربالگری اولیه مناسب است اما دقت بالایی ندارد.

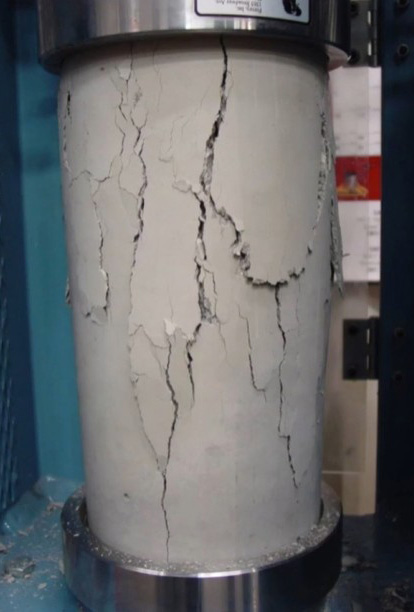

آزمایش مغزهگیری (Core Test) - روش مخرب و دقیق
دقیقترین روش برای تعیین مقاومت واقعی بتن در محل. طبق استاندارد ASTM C42، مغزهها باید از نقاط مختلف سازه برداشته شوند.
آزمایش اولتراسونیک (UPV) - تشخیص ناهمگنی داخلی
برای تشخیص حفرهها، ترکهای داخلی و ناهمگنی در بتن استفاده میشود.
گام سوم: تحلیل نهایی و فرآیند تصمیمگیری مدیریتی

پس از دریافت نتایج تکمیلی، بر اساس جدول زیر تصمیمگیری کنید:

۶. چکلیست پیشگیرانه: سه نکته طلایی برای تضمین کیفیت بتن
اهمیت اجرای بچ آزمایشی (Trial Batch) پیش از شروع پروژه
پیش از بتنریزی اصلی، یک بچ آزمایشی (Trial Batch) با همان طرح اختلاط و مصالح پروژه تهیه کنید. نتایج ۷ روزه این بچ میتواند پیشبینی قابل اعتمادی از مقاومت ۲۸ روزه ارائه دهد.
مدیریت دما و کنترل دمای بتن در حین اجرا
دمای ایدهآل بتن در زمان ریختن بین ۱۰ تا ۳۲ درجه سانتیگراد است. در تابستان از آب سرد یا یخ و در زمستان از آب گرم برای تنظیم دما استفاده کنید.
استراتژیهای عملآوری (Curing) مستمر و طولانیمدت
حداقل دوره عملآوری برای بتنهای معمولی ۷ روز و برای بتنهای با مقاومت بالا ۱۴ روز است. در این مدت، سطح بتن باید همواره مرطوب نگه داشته شود.
مدیریت کیفیت بتن، تضمین پایداری سازه
مقاومت پایین بتن یک هشدار جدی درباره کیفیت اجرا و مصالح پروژه است. این مسئله در صورت عدم تشخیص بهموقع، میتواند به هزینههای سنگین تعمیر، تقویت یا تخریب منجر شود. کلید پیشگیری از این وضعیت، رعایت اصول فنی در تمام مراحل شامل طرح اختلاط، اختلاط، حمل، ریختن، تراکم و عملآوری است.
پیش از شروع هر بتنریزی، موارد زیر را بررسی کنید:
🟢طرح اختلاط تأییدشده از آزمایشگاه معتبر
🟢مصالح با کیفیت و عاری از آلودگی
🟢تجهیزات ویبره و عملآوری آماده و کافی
🟢برنامه زمانبندی شده بتنریزی
🟢تیم اجرایی آموزشدیده و آشنا با استانداردها
بتن با کیفیت در کارگاه ساخته میشود، نه در آزمایشگاه. رعایت اصول از ابتدا، هزینههای بعدی را به حداقل میرساند.
تا اینجا ۶ دلیل اصلی نرسیدن بتن به مقاومت مشخصه را مطالعه کردید. اما یک نکتهٔ طلایی وجود دارد که در ۱۵ سال سابقهٔ کاری من، کمتر کسی از آن آگاه است: “روش تشخیص سریع علت افت مقاومت در ۱۰ دقیقه با ۳ آزمایش سادهٔ کارگاهی”.
این نکته را در قالب یک برگهٔ راهنما آماده کردهام. اگر مایلید همیشه در دسترس شما باشد، ایمیل یا شماره تماس خود را وارد کنید تا برایتان ارسال کنم.
